Billigere anlæg med færre råstoffer: Ny vej med kalkstabilisering og genindbygning

By Lærke Kobberup on 23. januar 2026
Gate 21 / Billigere anlæg med færre råstoffer: Ny vej med kalkstabilisering og genindbygning

Ny vej med kalkstabilisering og genindbygning af eksisterende vejkasse

Partner: Odsherred Kommune

Gå til Projekt

Genindbygning af materialer i anlægsarbejder er ikke nyt for Odsherred Kommune, men kommunen ønskede at få dokumenteret, hvor store besparelser der kan opnås ved at genanvende materialer, som allerede findes i vejkassen.

Derfor indgik Odsherred Kommune i et samarbejde med Gate 21 og Region Sjælland. Getsøvej var oprindeligt en smal adgangsvej til få ejendomme, et vandtårn og et solcelleanlæg, hvor halvdelen af vejen var asfalt og den anden halvdel grus. Senere udstykning og boligbyggeri langs vejen medførte behov for at udvide vejbanen fra 3 til 5,5 meter og forlænge strækningen fra 255 meter til 472 meter som adgangsvej til nye boligområder. Hvor man traditionelt ville have gravet ud, bortskaffet materialer og tilført nye råstoffer, blev projektet ved Getsøvej i stedet gennemført med fokus på minimal tilførsel af nye materialer gennem genindbygning og stabilisering af eksisterende vejkassematerialer.

Krav om genindbygning indgik i udbuddet, og beregninger dokumenterer markante reduktioner sammenlignet med traditionelle metoder: 90 procent besparelse på råstoffer, 66 procent lavere anlægsudgifter og 90 procent mindre transport.

“For få år siden arbejdede vi i Odsherred Kommune med små genbrugsting og enkelte byggematerialer, som kunne være i bagagerummet på en Berlingo. Nu genbruges hele vejkasser på mange tons: Arbejdet har fået skala og foregår mere og mere naturligt på tværs af kommunens afdelinger.”

– Jacob Weitze Antvorskov, projektleder i Odsherred Kommune

Indsatser

  • Undgå brug af ikke-fornybare råstoffer i vejkassen
  • Genindbygning af eksisterende vejkasse
  • Kalkstabilisering af lerjord og genindvundet grus
  • Bitumen Stabiliseret Materiale (BSM)
  • Genindbygning af muld og råjord fra udgravning langs vejkanterne

Udbud og materialehåndtering

Udbuddet for udvidelsen af Getsøvej blev gennemført med fokus på det bedste forhold mellem pris og kvalitet. Der var fra start et krav i udbuddet, at projektet skulle genindbygge vejmaterialerne.

“Der er ikke opfundet noget nyt. Der er blot brugt en beskrevet og godkendt proces. Den bruges ikke tit, men passede perfekt til dette projekt.”

– Louise Via Borchersen, rådgivende ingeniør ved Luccon

Så meget har projektet sparet

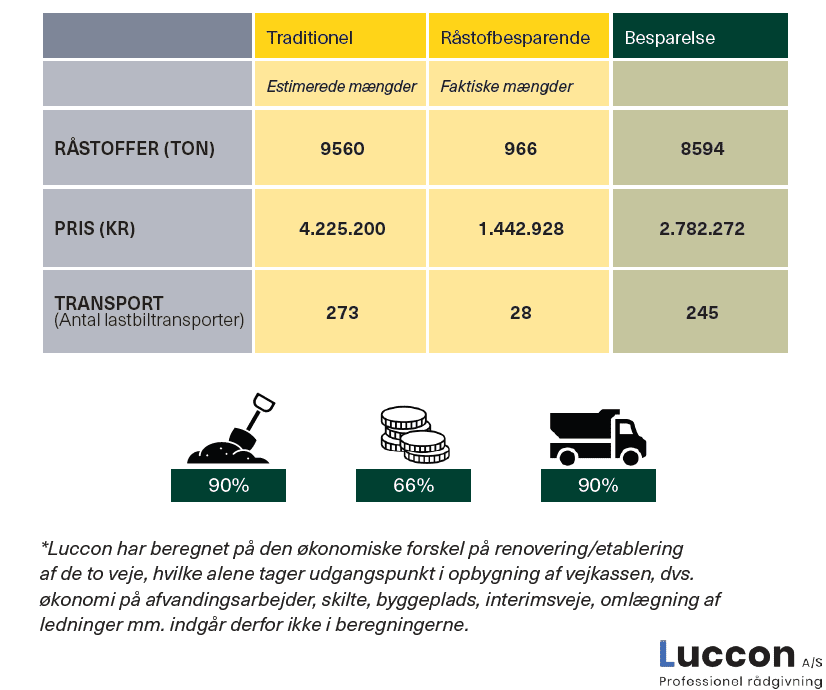

Region Sjælland og Gate 21 har med Luccon som konsulent fået lavet en beregning på råstofforbrug, pris og transportbehov.

De faktiske mængder i det råstofbesparende projekt er sammenstillet med estimerede mængder, hvis man havde anvendt traditionelle metoder.

”Projektet passer perfekt ind i vores overordnede ambitioner. Hvis vi kan genbruge materialer i større mængder, kan vi nå vores mål hurtigere og endda komme længere.”

– Claus Starup, formand for Klima- og Miljøudvalget i Odsherred Kommune

Hvem står bag resultaterne?

Partner:
Odsherred Kommune

Indsatsen er en del af projektet Spar på råstofferne, der er støttet af Region Sjælland.

I projektet samarbejder Region Sjælland med Gate 21 om at samle aktører med et stort råstoftræk om at teste og demonstrere innovative løsninger i anlægsprojekter og dele viden og erfaringer på tværs. Gennem samarbejde kan løsningerne optimeres og udbredes, hvilket kan sætte sit aftryk på det samlede råstofforbrug.

Flere indsatser

Her kan du dykke ned i flere erfaringer fra projektet Spar på råstofferne.

Billigere anlæg med færre råstoffer: Udvidelse af vej med genindbyggede materialer
23. januar 2026
Case

Billigere anlæg med færre råstoffer: Udvidelse af vej med genindbyggede materialer

Ved udvidelsen af Herslevvej i Lejre Kommune blev den eksisterende vejkasse, asfalt og grus genindbygget og stabiliseret. Beregninger viser, at den råstofbesparende løsning markant...

Læs mere
Billigere anlæg med færre råstoffer: Etablering af vej og sti
23. januar 2026
Case

Billigere anlæg med færre råstoffer: Etablering af vej og sti

Ved etablering af vejforbindelse og sti i Kildedal Bakke i Egedal Kommune blev eksisterende materialer, råjord og knust asfalt genindbygget i både vej og sti. Resultaterne viser ma...

Læs mere
Share
ForrigeBilligere anlæg med færre råstoffer: Udvidelse af vej med genindbyggede materialer
NæsteBilligere anlæg med færre råstoffer: Etablering af vej og sti
  • Gate21 Logo
    • Om Gate 21
    • Nyheder
    • Presse
    • Kontakt
    • Job
    • Privatlivs- og cookiepolitik
    • Whistleblowerordning
  • Tilmeld dig Gate 21’s nyhedsbrev

    Bliv inspireret til konkret klimahandling inden for energi, mobilitet, cirkulær omstilling, bygninger, data, arealer, trafikstøj og klimaplaner.

    Tilmeld dig her

  • Gate 21 – Liljens Kvarter 2 – DK-2620 Albertslund
  • CVR: 32 11 28 46
  • Telefon: 3111 4040
  • gate21@gate21.dk
© 2026 Gate 21
  • Sådan arbejder vi
    Back
    • Metoder
    • Fokusområder
  • Partnerskabet
    Back
    • Partnerskabet i Gate 21
    • Partnere og medlemmer
    • Bestyrelse
  • Projekter
    Back
    • Energi
    • Mobilitet
    • Cirkulær omstilling
    • Bygninger
    • Data
    • Klimaplaner
    • Arealer
    • Trafikstøj
  • Viden og Værktøjer
  • Nyheder
  • Arrangementer
  • Kontakt
    Back
    • Medarbejdere
    • Job
    • Presse
    • Kontakt og find vej
